2018年4月4日7:00点整,随着指挥长一声令下,由我公司承接的衢州市西安门大桥老桥爆破拆除取得圆满成功,其两侧新桥及周边建筑物、重要设施等安然无恙。 西安门大桥老桥位于衢州市柯城区东西向横跨衢江,为跨径7孔45米的上承式双曲钢筋混凝土拱桥,桥梁全长337米,桥宽24米,为双向四车道。近年来,经检测表明大桥的整桥技术状况处于不合格状态,桥梁结构的承载力已不能满足原设计要求。

西安门大桥老桥原状
作为衢州市交通要道,鉴于通行压力,老桥爆破时南北两侧已建成处于通车状态的两幅新桥,新、老桥之间最近距离仅有约0.5m,新桥下穿自来水、天然气、通信、电力等过江管线,东西两侧侧距最近居民小区分别为130m、215m,爆破环境极为复杂。 其复杂性决定了老桥爆破单响药量不能过大,爆破解体后的各个构件必须垂直塌落,以及塌落过程中还需确保同时触及河床的构件质量不能过大等特点。

 新、老桥俯瞰

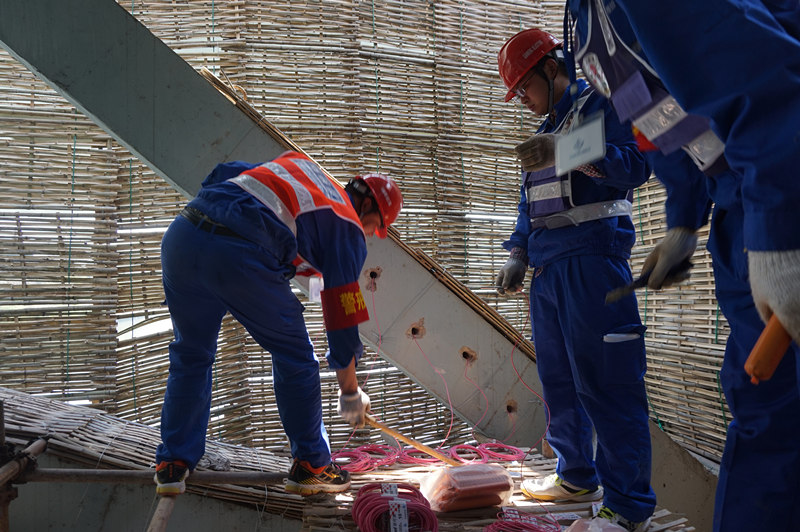

基于诸多苛刻的客观条件与要求,我公司针对老桥爆破,技术设计上采用了深孔浅孔相结合、分区分段毫秒微差起爆的方法,将每跨桥梁的受力支撑点破坏,使桥梁瞬间失去支撑从而使每跨逐一解体塌落至河床上。针对两侧新桥和周边建筑物,为了降低其所受到的爆破振动、塌落振动以及爆破飞石的影响,通过“多打孔、弱装药、精延时”的技术措施以及三道安全防护措施:爆破体主动防护、新老桥间隔离防护和新桥被动防护对有害效应进行了有效的控制。 桥体预埋装药点设置在拱腿、斜撑、拱顶和桥墩位置,共穿凿炮孔2650个,实际使用炸药2010.4kg。爆破网路方面,采用高精度抗水雷管在空间上设置了27个独立爆破区域,时间上分为9个延期时间,总延时1.42秒。
 布孔

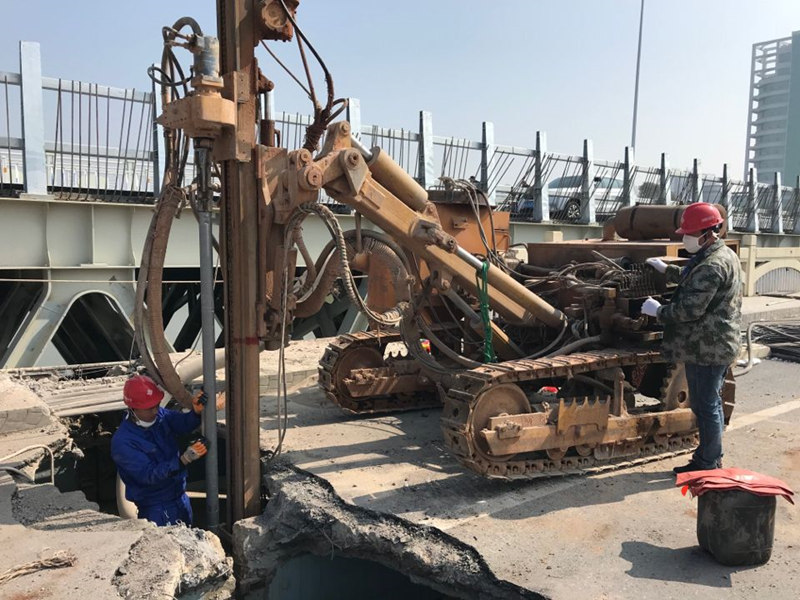

 钻风枪孔
 中墩墙及桥墩深孔

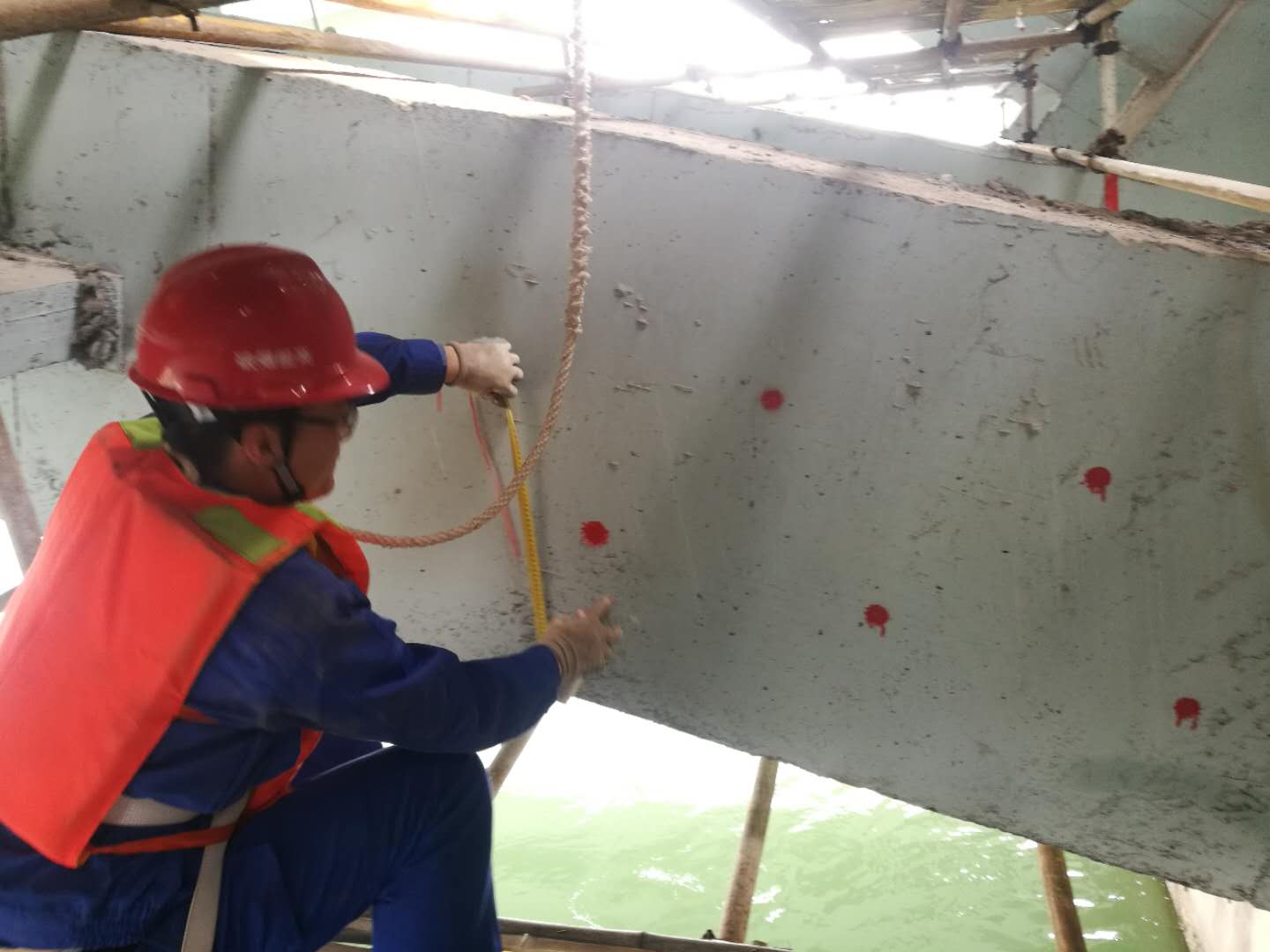

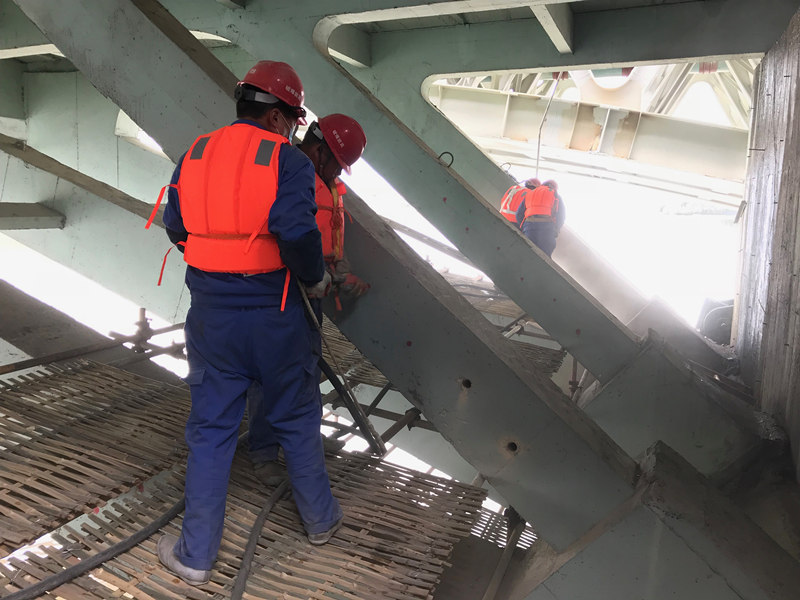

 拱腿斜撑装药
 制作深孔间隔装药药柱

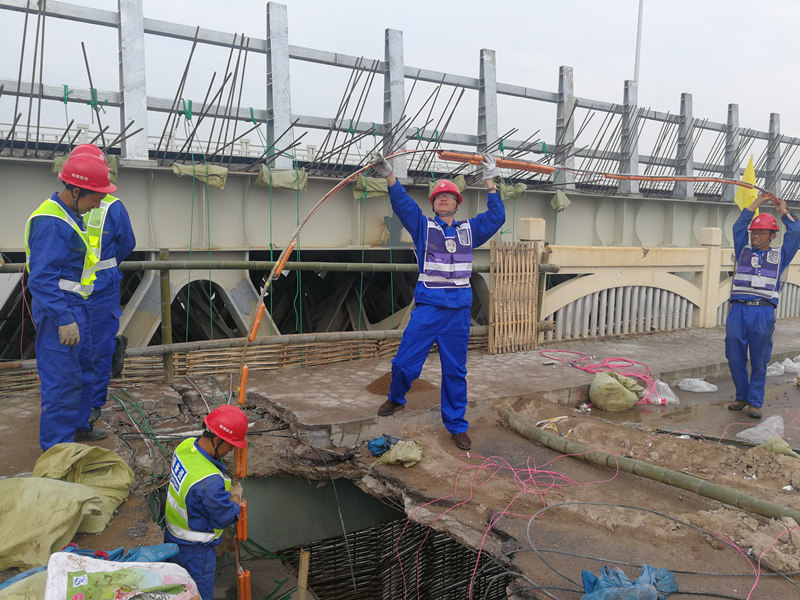

 深孔装药

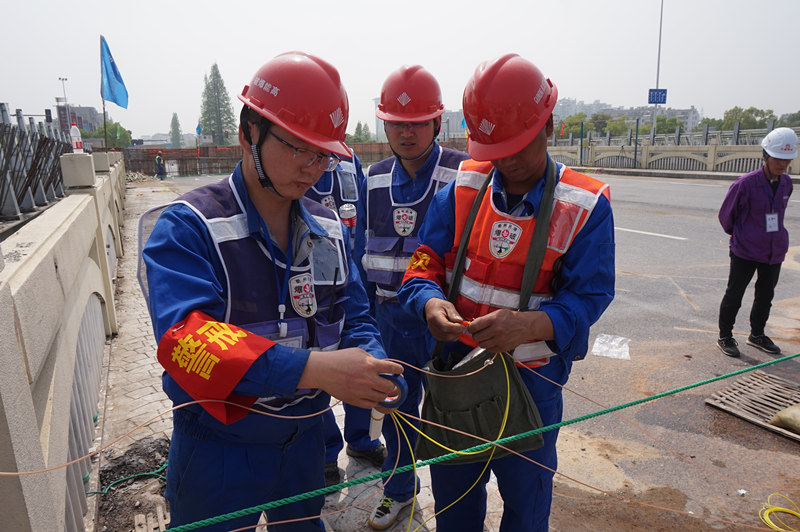

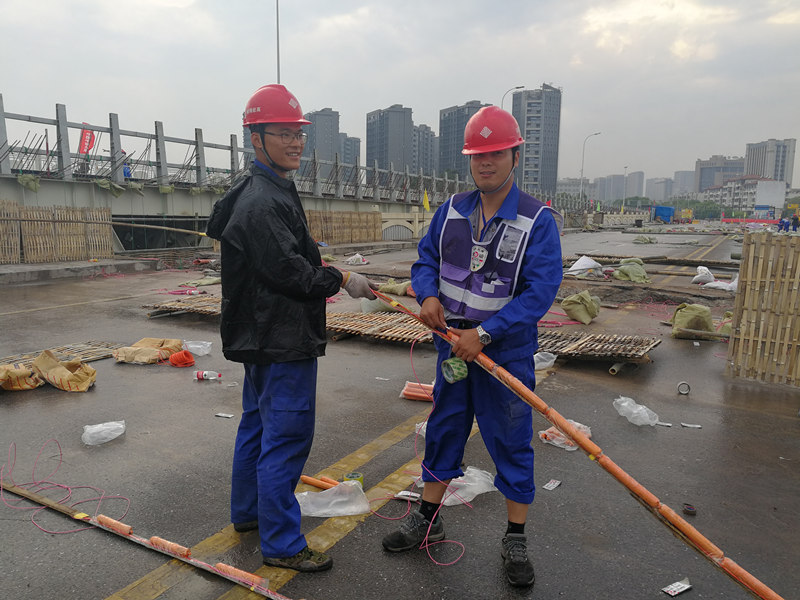

 网路连接

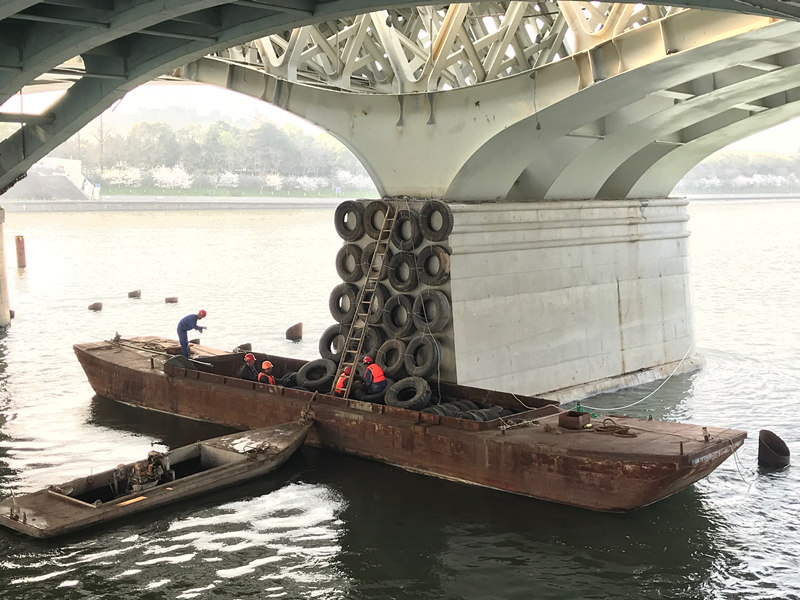

 新桥墩重点部位轮胎缓冲层设置
我公司抱着“为城市发展做贡献 服务于衢州市百姓”的态度,本着“安全第一 质量为先”的原则,通过先进的技术设计、精细的爆破施工,历经近六个月的技术方案讨论定稿、近两个月的现场施工,在环境如此复杂的条件下,保障老桥安全爆破拆除的同时,确保了两侧新桥及周边建筑物与重要设施完好无损,最终爆破取得圆满成功,受到了衢州市政府及相关各部门、业主和市民的一致好评。
|
