塔吉克斯坦硐室“第一爆”
发布日期:2011-12-30     浏览量:2203

塔吉克斯坦硐室“第一爆”

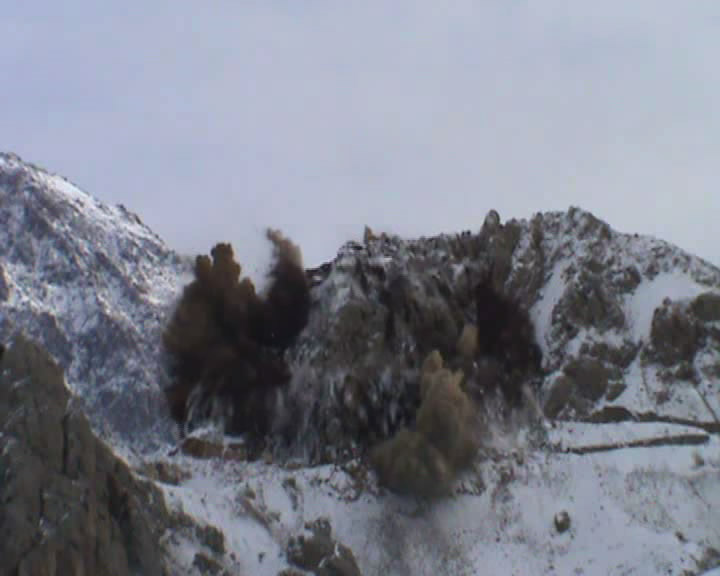

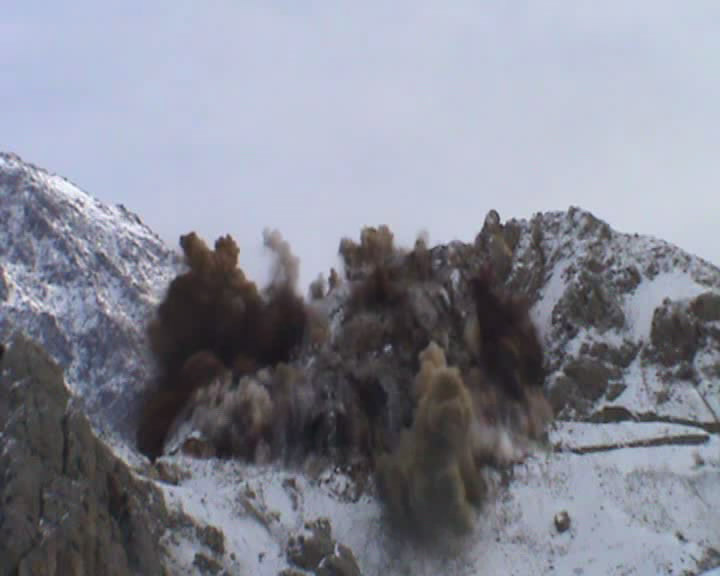

经过四个月周密和精心组织,塔国时间20111229日上午10:00整,随着指挥长“起爆”的一声令下,爆破山体轻轻隆起,腾起一团烟尘,石碴如涌浪般向四周抛散,原陡峭的山顶向下塌陷,塔罗金矿+1860以上部分山体被成功爆破。

中塔泽拉夫尚有限责任公司塔罗金矿露天开采揭顶剥离工程,要求采用硐室爆破的方式对+1860以上的山顶岩石进行爆破,总工程量约200万方,计划分二至三次进行硐室爆破。本次爆破为该工程的首次爆破施工,工程量为46万方,共布置两层药室,3个洞口,导洞开挖730m,共装药201吨。为了减少爆破震动,采用毫秒微差爆破技术,44个药室分16段起爆,最大单响药量为17吨。

由于爆破山体地质条件非常复杂,岩石破碎,断层、裂隙发育,使硐室爆破的设计和施工异常困难,在国内峒室爆破中从未遇到过。矿方和我公司多次组织地质、测量、爆破等专家对现场进行勘查、测量,进行地质素描,掌握了准确的地质、地形资料。确定山体周边采用松动爆破、中间强松动爆破,通过调整硐室装药量、增加破碎带堵塞等措施调整设计方案,为成功实施爆破提供了技术保证。最终爆破获得了非常好效果,同时有效地控制了爆破危害效应。爆破后爆堆规整、岩石破碎,无飞石,振动小,其中距离爆破中心1.2km的村庄实测振动速度为0.18cm/s,下部距离260m的巷道实测振动速度为0.85cm/s,远远小于安全值。

此次爆破是塔吉克斯坦国内首次实施如此大规模的硐室爆破,因此政府和矿方非常重视,特别对硐室爆破的有害效应特别关注。为确保爆破安全警戒过程的安全,爆破前一天对爆破警戒过程进行了模拟演习;爆破时当地市长亲临指挥部指导;爆破成功后塔吉克斯坦总统也发来贺电,对本次爆破的成功表示祝贺。爆破受到了塔国政府、矿方以及村民的一致好评,开创了我公司在塔吉克斯坦进行爆破施工的新局面。
